طرح افزايش توليد ميدان نفتی کبود

شرکت مهندسی طرح و پالایش

خلاصه معرفی پروژه

عنوان پروژه

:

طرح افزايش توليد ميدان نفتی کبود

كارفرما

:

شرکت ملی مناطق نفتخيز جنوب (N.I.S.O.C.)

مشاور

:

شرکت مهندسی طرح و پالايش

نوع قرارداد

:

مطالعات مهندسی پايه و تهيه اسناد مناقصهEPC

زمان انجام پروژه

:

از 1384 تا 1387

هزينه تمام شده پروژه

:

710 ميليارد ريال معادل 53 ميليون يورو

نفرساعت خدمات مهندسی

:

35,000 نفرساعت

شرح مختصر پروژه















:





















شرکت ملی مناطق نفتخيز جنوب با تعريف پروژه مطالعات مهندسی پايه افزايش توليد ميدان نفتی کبود در نظر دارد امکان افزايش توليد تا سقف 12 هزار بشکه در روز با رعايت جلوگيری از سوزاندن گازهای همراه و نمکزدايی و شيرين سازی نفت های کبود و قلعه نار را فراهم نمايد. مطالعات مهندسی پايه و تهيه اسناد مناقصه EPC پروژه مذکور که به جهت تسريع در بهره برداری طرح طی دو فاز جداگانه مد نظر می باشد توسط شرکت مهندسی طرح و پالايش انجام شده است. در فاز 1 احداث تاسيسات سرچاهی دو حلقه چاه جديد در منطقه کبود، دو رشته خط لوله انتقال نفت از چاه های جديد به مرکز تفکيک کبود به طول 6 کيلومتر، توسعه مرکز تفکيک کبود، يك رشته خط لوله جهت انتقال نفت از مركز تفكيك كبود به واحد بهره برداري قلعه نار به طول 43 کيلومتر، توسعه واحد بهره برداری قلعه نار، توسعه و بهينه سازی سيستم پمپاژ انتقال نفت برای ارسال نفت از واحد بهره برداری قلعه نار به چند راهه سبزآب و خط لوله انتقال نفت از قلعه نار به سبزآب به طول 52 کيلومتر مد نظر بوده و فاز 2 که برای نمکزدايی و شيرين سازی کل نفت ميادين کبود و قلعه نار انجام ميشود شامل جايگزيني سه دستگاه الکترو پمپ به جای پمپ های موجود در مرکز تفکيک کبود، احداث يک رشته خط لوله انتقال گاز از مرکز تفکيک کبود به ايستگاه تقويت فشار گاز قلعه نار به طول 20 کيلومتر، يک واحد نمکزدايی به ظرفيت 20000 بشکه در روز به همراه سيستم شيرين سازی به ظرفيت 42000 بشکه در روز در مجاورت واحد بهره برداری قلعه نار، احداث خط لوله انتقال پساب واحد نمکزدايی قلعه نار جهت تزريق در چاه، تجهيزات و تمهيدات لازم جهت تامين برق واحد نمکزدايی قلعه نار، تاسيسات و خط لوله تامين و انتقال آب به واحد نمکزدايی قلعه نار، تاسيسات و تجهيزات جانبی واحد نمکزدايی قلعه نار می باشد.

محدوده کار پروژه

محدوده كار پروژه در فاز اول:

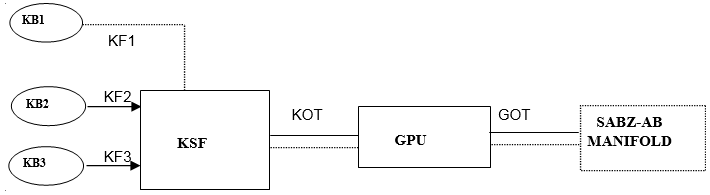

  • تاسيسات سرچاهی چاههای شماره 2 و 3 کبود(KB2,KB3)
  • خطوط لوله جريانی از تاسيسات سر چاهی به مرکز تفکيک کبود(KF2,KF3)

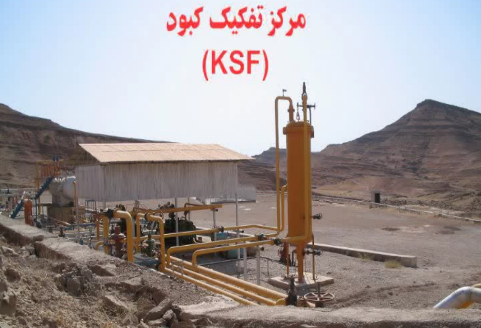

  • ارتقا واحد تفکيک کبود (KSF)
  • توسعه واحد بهره برداری قلعه نار (GPU)
  • خط لوله نفت از مرکز تفکيک کبود به واحد بهره برداری قلعه نار (KOT)و از واحد بهره برداری قلعه نار به چند راهه سبزآب(GOT)

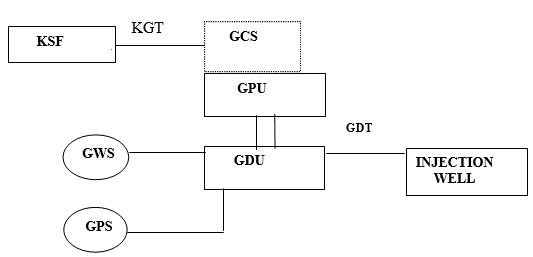

محدوده كار پروژه در فاز دوم:

  • پمپهای مرکز تفکيک کبود (KSF)
  • خط لوله گاز از مرکز تفکيک کبود به ايستگاه تقويت فشار قلعه نار (KGT)

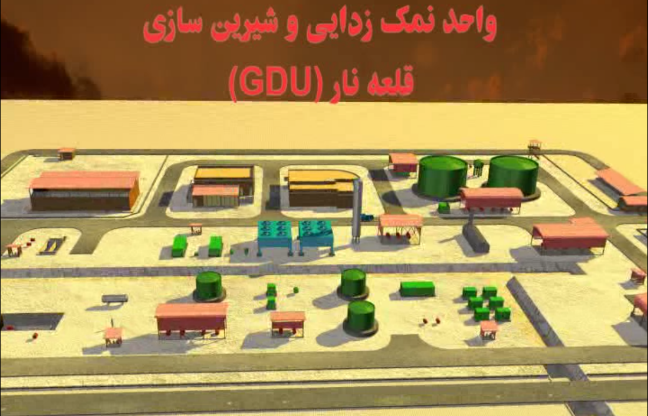

  • واحد نمکزدايی و شيرين سازی قلعه نار(GDU)
  • خط لوله تزريق (GDT) و تسهيلات جنبی واحد نمک زدايی قلعه نار (GPS & GWS)

احجام اصلی اجرای پروژه

  • عمليات خاکی 208،000    متر مکعب
  • بتن ريزی 9،660      متر مکعب
  • ساختمانها و سايبان ها 3،177     متر مربع
  • محوطه های محصور 35،050     متر مربع
  • کارهای فلزی 384        تن
  • خطوط لوله       119        کيلومتر
  • کابل کشی 123        كيلومتر
  • لوله کشی 16          كيلومتر
  • نصب تجهيزات              735         تن
